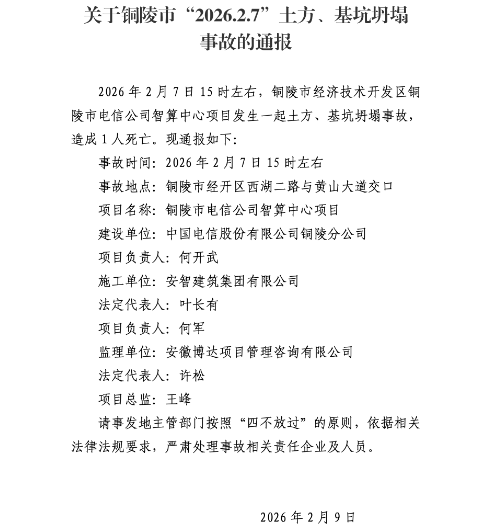

2026 年 2 月 11 日,安徽省住房和城乡建设厅发布《铜陵市“2026.2.7”土方、基坑坍塌事故的通报》。
2026 年 2 月 7 日 15 时左右,铜陵市经济技术开发区铜陵市电信公司智算中心项目发生一起土方、基坑坍塌事故,造成 1 人死亡。


现通报如下:
事故时间:2026 年 2 月 7 日 15 时左右
事故地点:铜陵市经开区西湖二路与黄山大道交口
项目名称:铜陵市电信公司智算中心项目
建设单位:中国电信股份有限公司铜陵分公司
项目负责人:何开武
施工单位:安智建筑集团有限公司
法定代表人:叶长有
项目负责人:何军
监理单位:安徽博达项目管理咨询有限公司
法定代表人:许松
项目总监:王峰
请事发地主管部门按照“四不放过”的原则,依据相关法律法规要求,严肃处理事故相关责任企业及人员。
招投标情况
2025 年 2 月 27 日,中国电信股份有限公司铜陵分公司发布《铜陵智算中心项目施工》招标公告。
建设规模:铜陵智算中心项目地块总用地面积约 6196 平方米。本项目含一栋核心机楼及油机房。总建筑面积约 7035 平方米,地上建筑面积约 6796 平方米,地下建筑面积约 239 平方米。
招标范围:建筑安装工程、幕墙工程、装饰工程、基坑支护工程等及总承包服务,具体详见招标文件、工程量清单、招标图纸等;
中标结果

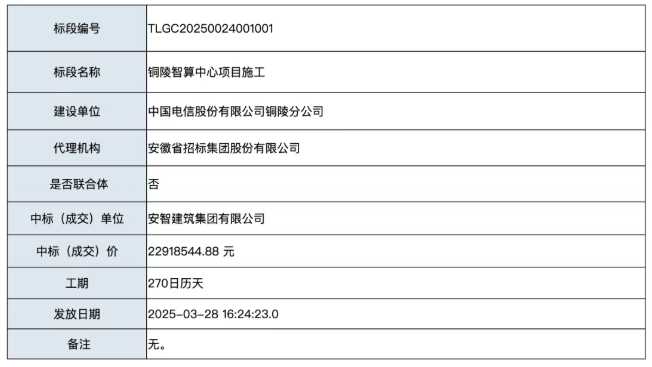

2025 年 3 月 28 日发布中标结果,安智建筑集团有限公司 22918544.88 元(中)。

“智算中心”它并非传统的数据中心(IDC),而是专为AI训练和推理等高密度计算任务量身打造的“超级工厂”。随着大模型竞赛进入白热化,智算中心已成为运营商、互联网巨头和地方政府竞相追逐的战略性资产,是“东数西算”国家工程的核心物理载体。中国电信、中国移动、中国联通三大运营商,正投入千亿级资金,在全国范围内掀起一场智算中心的建设狂潮。
铜陵智算中心项目,这起由“土方、基坑坍塌”这一建筑行业最基础、最原始的风险点引发的悲剧,与“智算中心”所代表的前沿科技形成了极大的反差和讽刺。它暴露了一个危险的倾向:在追求算力规模和建设速度的巨大压力下,最基本的工程管理和安全规程,是否被忽视或打了折扣?
但这绝不应仅仅止于对个案的追责。铜陵事故是一个强烈的警示信号,它拷问着整个行业:在AI算力这场“军备竞赛”中,我们是否过度关注了机柜、芯片、网络带宽这些“上层建筑”,而忽视了支撑这一切的“地基”——物理基础设施的建设质量与人员安全?当资本和政策以前所未有的力度涌入一个新兴领域时,产业链末端的施工环节,往往成为风险最集中的地方。
未来几年,随着更多智算中心、超算中心从图纸走向现实,类似的工程项目将遍地开花。铜陵的这声警钟必须被听见。监管机构需要对“新基建”项目的审批和监管流程进行再审视,确保安全标准不会为“工期”让路。而对于中国电信这样的巨头而言,如何建立一套能穿透层层分包、直达施工现场的有效安全管理体系,将是比采购多少GPU更为严峻的考验。毕竟,AI的摩天大楼,终究要建在坚实、安全的土地上。
- 事故时间
:2026年2月7日15时左右 - 项目名称
:铜陵市电信公司智算中心项目 - 建设单位
:中国电信股份有限公司铜陵分公司 - 施工单位
:安智建筑集团有限公司 - 监理单位
:安徽博达项目管理咨询有限公司 - 中标金额
:2291.85万元 - 中标时间
:2025年3月28日
